深圳地铁“换乘大王”12号线,主变电所成功送电!

发布时间:2022-02-09分类:企业来源:深圳市轨道交通
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】

年前喜事接二连三

差点就漏了我们的「换乘大王」

✨地铁12号线✨

由于它连接起深圳西部南北走廊

全线共设 33 座车站

其中有 18 座换乘站🔃

也就意味着

住在这条线上的深圳市民

未来去哪都方便~

开工第二天

跟大家分享它新进展


01

灵芝公园
110kV主变电所成功送电

1月28日,地铁12号线灵芝公园110kV主变电所成功送电✅

灵芝公园主变电所为12号线首调段(灵芝站-兴围站及机场东车辆段)提供主要电源,主变电所的投运送电,为下一步全线电通联调联试试运行奠定了坚实基础💪

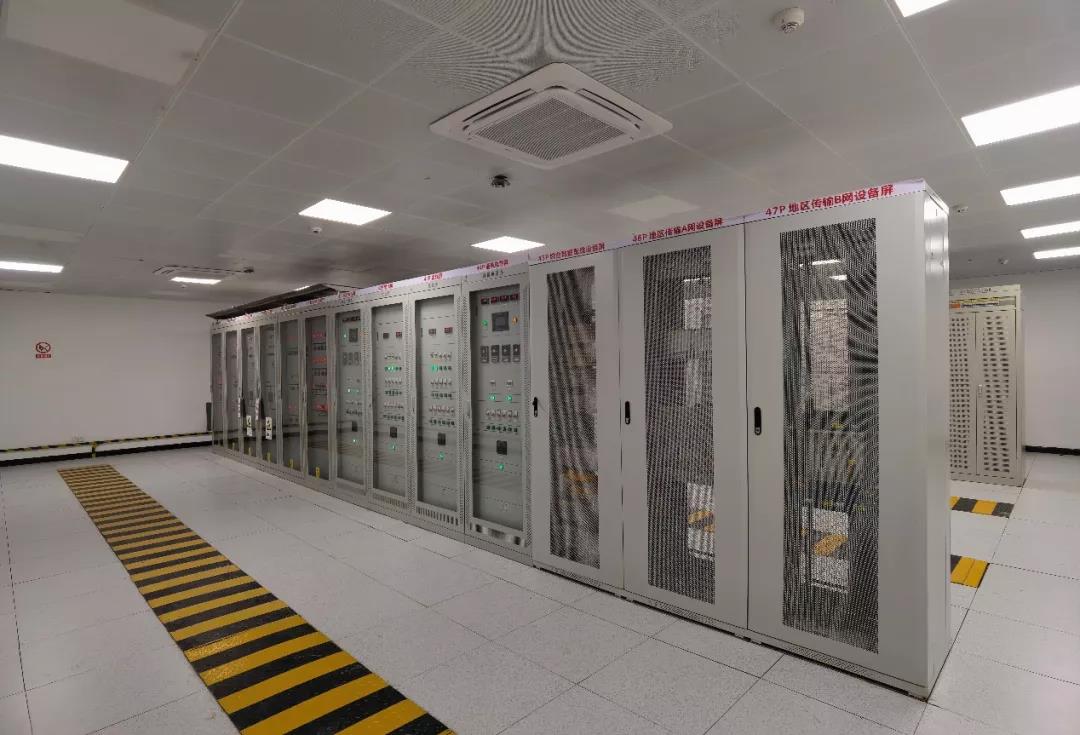

▲安装整齐美观的供电盘柜

# 灵芝公园主变电所位于宝安区新安街道公园路和兴华二路交叉口西侧,本期主变规模2×63MVA,为地下主变电所,主要由地上一层及地下三层组成,总建筑面积约4155m2,其中地面约220m2。

# 灵芝公园主变电所供电系统自2021年10月正式开工以来,受疫情及场地影响,施工面临组织难度大、技术难度高、工期周期短等诸多困难。为此,参建单位有序组织各类设备投产、供货和安装调试,提前开展专家评审等工作,坚持防疫与生产两手抓,保证人、材、机等资源投入,3个月完成站内设备安装与线缆敷设,随后紧密开展设备试验、工程验收和消防验收等各项工作。

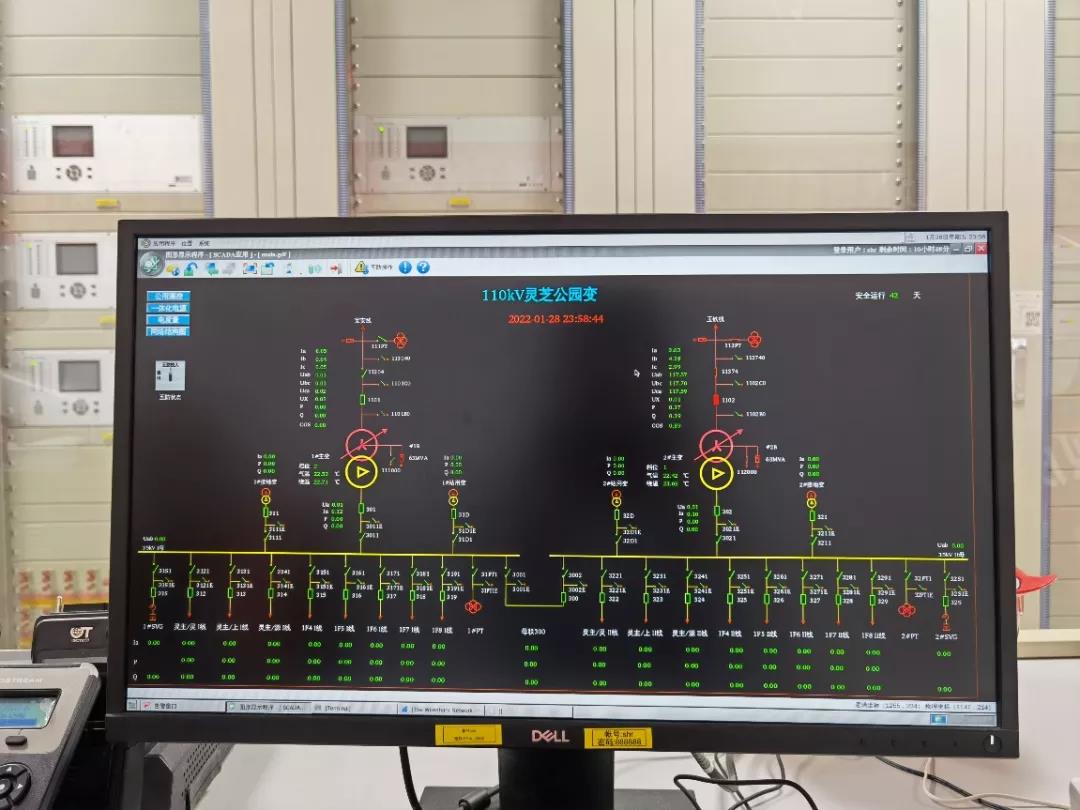

▲主变压器受电示意图

02

12号线
一条支撑深圳西部发展轴的地铁线

地铁12号线起自南山区左炮台站,自南向北穿越南山中心区、宝安中心区、福永片区、大空港及会展片区后,终至宝安区海上田园东站,是支撑深圳西部发展轴的轨道交通骨干线。

线路全长约40.6km,全线采用地下敷设方式;共设站33座(其中换乘站18座),被广大市民赠以“换乘大王”称号💫

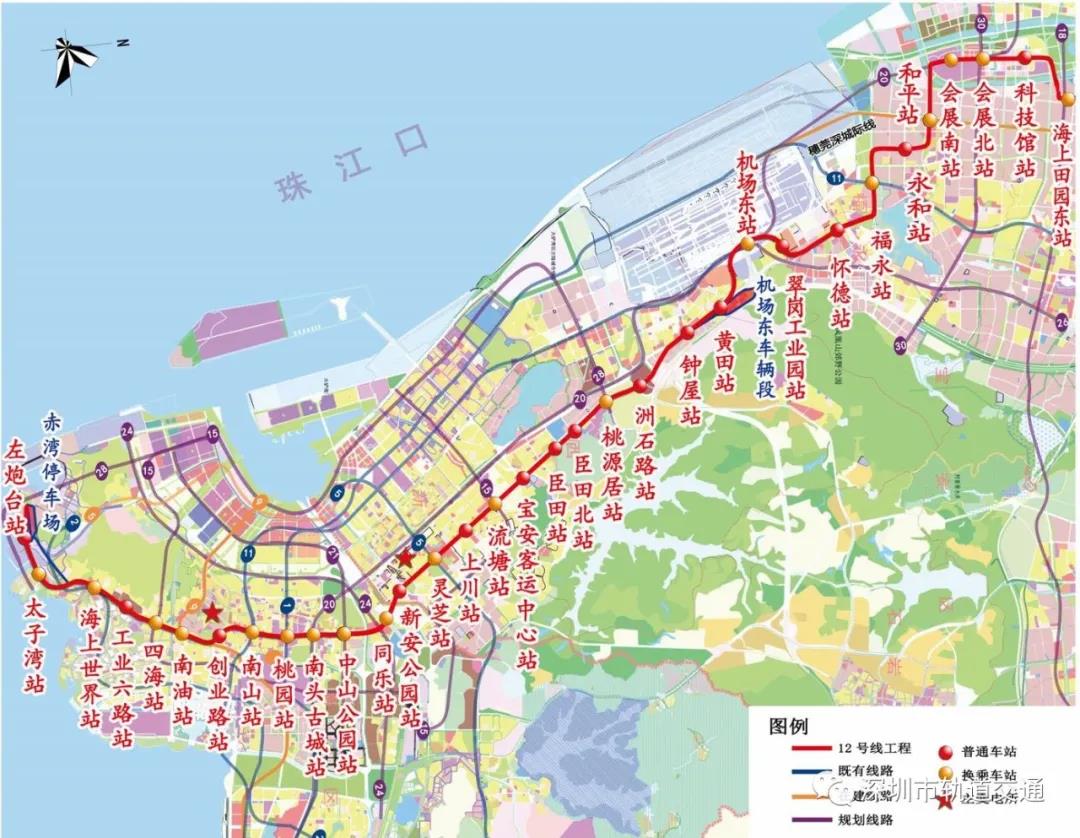

▲地铁12号线示意图(站名以实际建成为准)

# 截至目前,全线围护结构已完成100%,车站主体结构已完成98%,盾构区间已完成100%。

# 其中,27座车站已封顶 26 座,52个盾构区间全部贯通,附属结构已开工 197 个。此外,全线已轨通。

目前全线施工

已进入促附属、保开通冲刺阶段

预计2022年

南山、宝安居民就能坐上12号线

未来去哪儿换乘都很方便~
