渝万高铁新进展!先行用地和正式用地报批服务招标启动

发布时间:2022-01-14分类:智慧铁路来源:铁路建设规划
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】

1月4日,重庆铁路投资集团有限公司发布了《新建重庆至万州高速铁路建设用地和新建重庆至黔江铁路设计变更用地申办手续服务招标公告》,预示着渝万高铁项目开工前期工作正加快推进,年内有望正式开工建设。



《公告》主要内容如下:

1. 招标条件

本招标项目新建重庆至万州高速铁路建设用地和新建重庆至黔江铁路设计变更用地申办手续服务,招标人为重庆铁路投资集团有限公司,建设资金来自财政资金及业主自筹。项目已具备招标条件,现对该项目进行公开招标。

2. 项目概况与招标范围

2.1  项目概况:

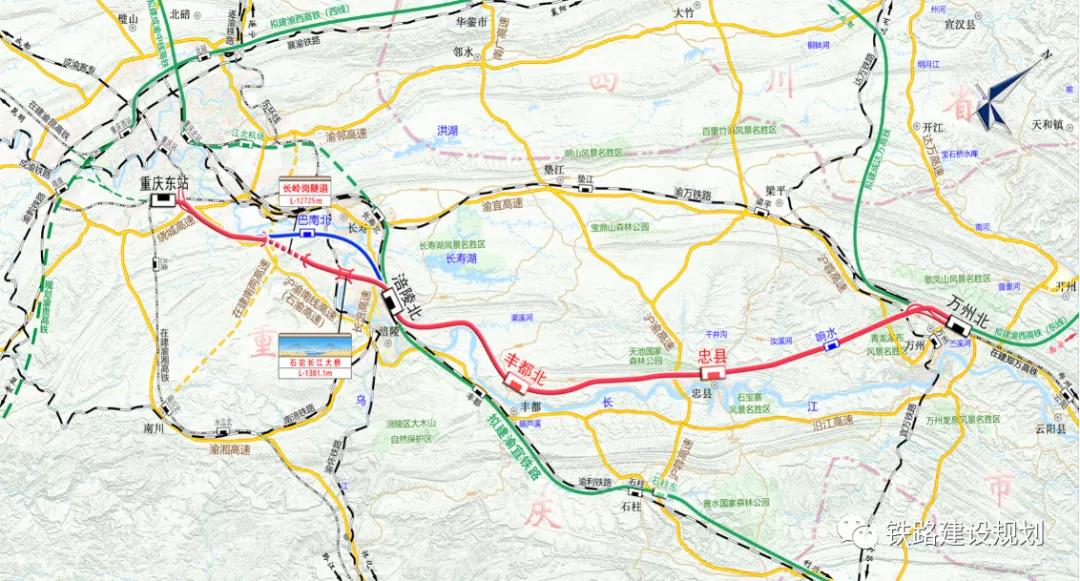

新建重庆至万州高速铁路(以下简称渝万高铁)全长约252公里,设计时速350km/h,项目用地预审控制规模为478.80公顷(其中永久基本农田126.46公顷),用地涉及南岸区、巴南区、涪陵区、丰都县、忠县和万州区6个区县,其中预估先行用地规模不超过预审控制规模的20%,即95.76公顷。


新建重庆至黔江铁路(以下简称渝湘高铁)全长约268公里,设计时速350km/h,用地涉及南岸区、巴南区、南川区、武隆区、彭水县和黔江区6个区县。项目已办理征地批复737.98公顷,根据代建单位的统计,目前需办理补征地涉及6个区县、约750亩。


2.2  招标范围:

2.2.1渝万高铁先行用地组件报批办理服务;

2.2.2渝万高铁正式用地申办手续服务:1)占用永久基本农田踏勘论证报告编制,2)规划修改暨永久基本农田补划方案编制(若正式用地规模超过用地预审规模10%,则应包含重新用地预审工作),3)土地利用总体规划局部修改方案编制,4)规划局部修改实施影响评估报告编制,5)农用地转用和土地征收组件报批办理服务;

2.2.3渝万高铁设计变更用地申办手续服务(以实际委托为准):1)占用永久基本农田踏勘论证报告编制,2)规划修改暨永久基本农田补划方案编制,3)土地利用总体规划局部修改方案编制,4)规划局部修改实施影响评估报告编制,5)农用地转用和土地征收组件报批办理服务;

2.2.4渝湘高铁设计变更用地申办手续服务(以实际委托为准):1)占用永久基本农田踏勘论证报告编制,2)规划修改暨永久基本农田补划方案编制,3)土地利用总体规划局部修改方案编制,4)规划局部修改实施影响评估报告编制,5)农用地转用和土地征收组件报批办理服务;

2.3 服务期限:签订服务合同起至完成服务方任务委托书工作内容。

2.4服务地点:渝万高铁涉及的重庆市南岸区、巴南区、涪陵区、丰都县、忠县和万州区;渝湘高铁涉及的南岸区、巴南区、南川区、武隆区、彭水县和黔江区。

2.5工期:

2.5.1先行用地组件报批办理服务应在招标人下达委托后120个日历日内取得自然资源部关于同意先行用地的批复;

2.5.2正式用地/设计变更用地占用永久基本农田踏勘论证报告和永久基本农田补划方案编制应在招标人下达委托后90个日历日内取得市规资局关于项目踏勘论证的意见;

2.5.3正式用地重新用地预审应在招标人下达委托且取得市规资局关于项目踏勘论证的意见后90个日历日内取得自然资源部关于项目建设用地预审的意见;

2.5.4正式用地/设计变更用地土地利用总体规划局部修改方案和规划局部修改实施影响评估报告编制应在招标人下达委托后60个日历日内取得市规划和资源调查监测院关于项目技术审查的意见;

2.5.5正式用地/设计变更用地农用地转用和土地征收组件报批办理服务应在招标人下达委托且取得市规资局关于项目踏勘论证的意见后120个日历日内取得自然资源部关于项目农用地转用和土地征收的批复。

分享:

相关文章


RTAI 智慧城轨网  © 2021 版权所有
ICP备案号:苏ICP备2021034379号-2
