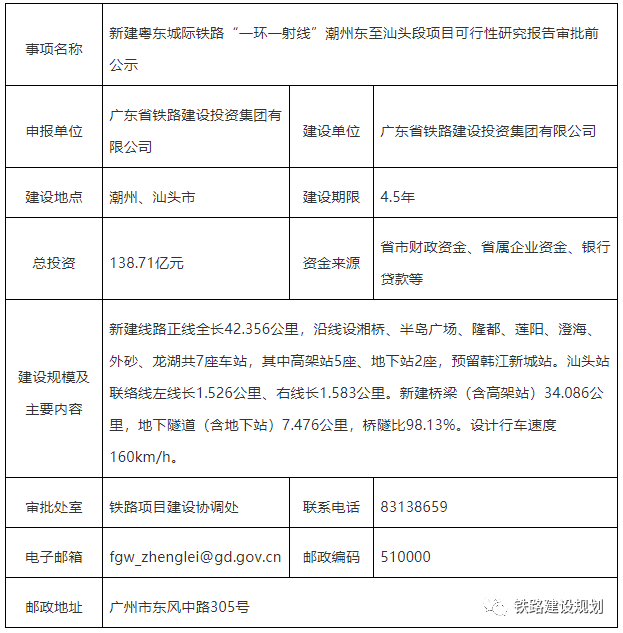

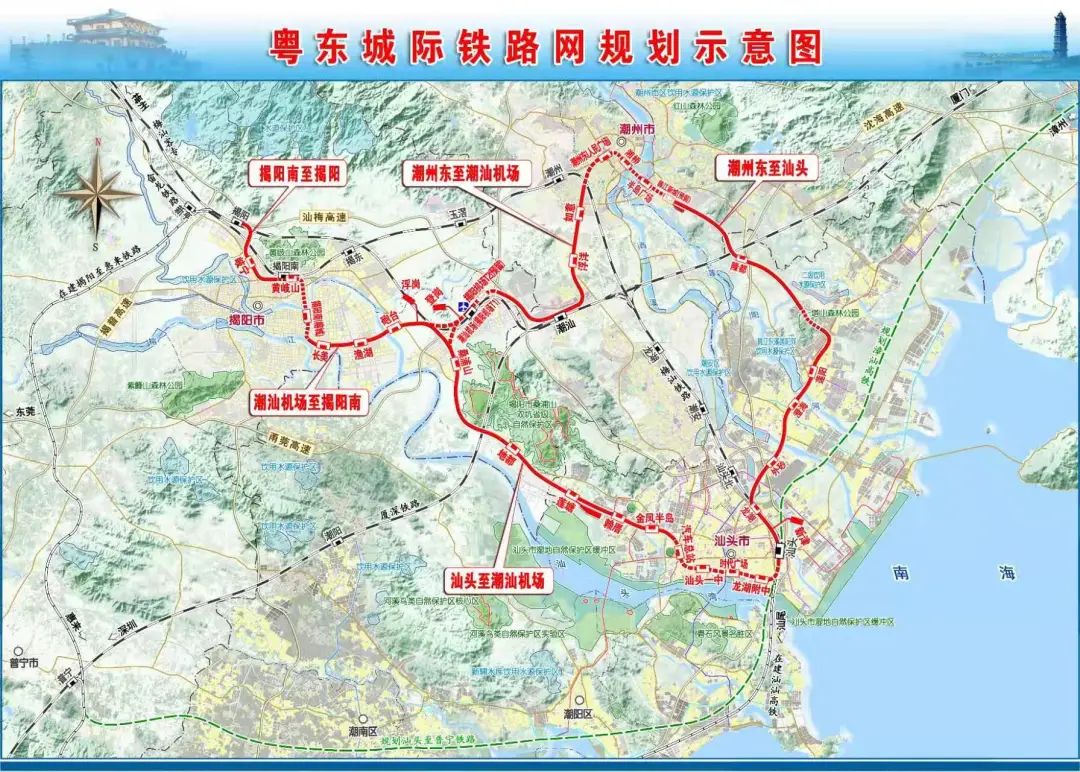

一、潮州东至汕头段
新建线路正线全长42.356公里,沿线设湘桥、半岛广场、隆都、莲阳、澄海、外砂、龙湖共7座车站,其中高架站5座、地下站2座,预留韩江新城站。汕头站联络线左线长1.526公里、右线长1.583公里。新建桥梁(含高架站)34.086公里,地下隧道(含地下站)7.476公里,桥隧比98.13%。设计行车速度160km/h。
项目总投资138.71亿元,建设工期4.5年。

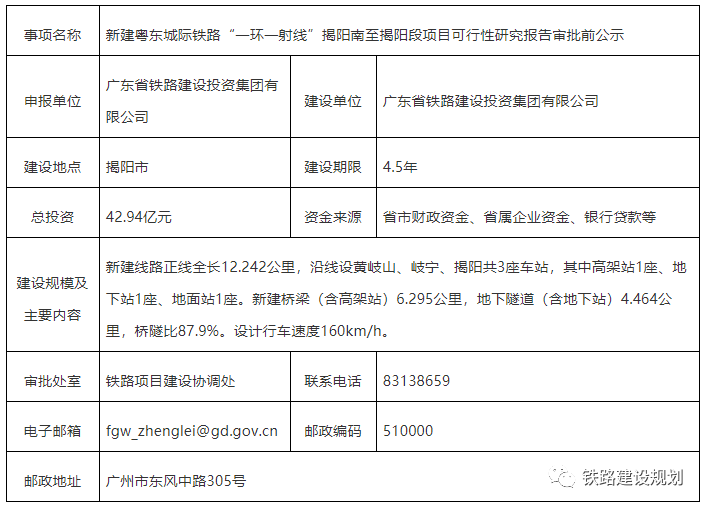

二、揭阳南至揭阳段
新建线路正线全长12.242公里,沿线设黄岐山、岐宁、揭阳共3座车站,其中高架站1座、地下站1座、地面站1座。新建桥梁(含高架站)6.295公里,地下隧道(含地下站)4.464公里,桥隧比87.9%。设计行车速度160km/h。
项目总投资42.94亿元,建设工期4.5年。

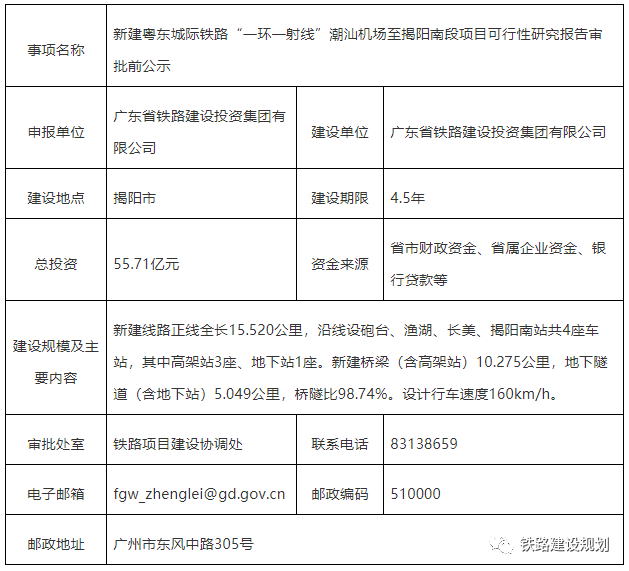

三、潮汕机场至揭阳南段
新建线路正线全长15.520公里,沿线设砲台、渔湖、长美、揭阳南站共4座车站,其中高架站3座、地下站1座。新建桥梁(含高架站)10.275公里,地下隧道(含地下站)5.049公里,桥隧比98.74%。设计行车速度160km/h。
项目总投资55.71亿元,建设工期4.5年。

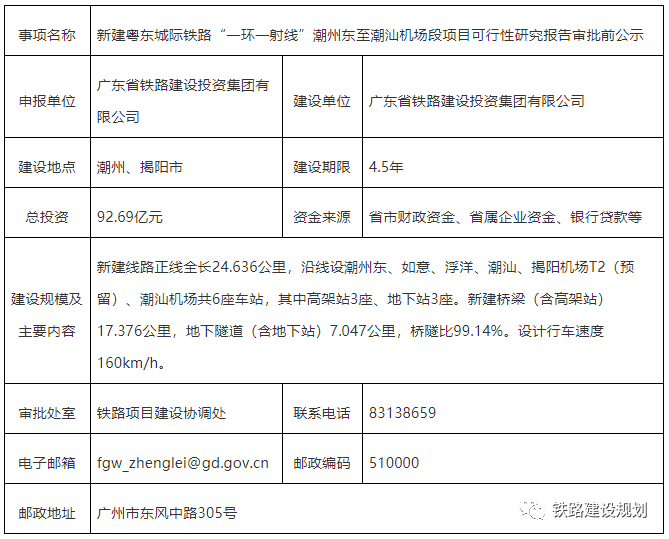

四、潮州东至潮汕机场段
新建线路正线全长24.636公里,沿线设潮州东、如意、浮洋、潮汕、揭阳机场T2(预留)、潮汕机场共6座车站,其中高架站3座、地下站3座。新建桥梁(含高架站)17.376公里,地下隧道(含地下站)7.047公里,桥隧比99.14%。设计行车速度160km/h。
项目总投资92.69亿元,建设工期4.5年。
