开往深莞边界!深圳地铁6号线支线年内通车

发布时间:2022-03-01分类:轨道企业信息来源:深圳市轨道交通
【轨道交通网-RTAI 智慧城轨网-城市轨道交通门户网站讯】

今年的深莞边界

将有一条地铁线要开通——


✨6号线支线✨

自2022年1月完成“轨通”节点以来


昨日(2月27日)凌晨

全线35KV(左线)、400V成功实现电通


01

全线35KV(左线)、400V
成功电通

2月27日凌晨1点,地铁6支全线35KV(左线)、400V供电系统送电工作正式开始。

随着动力变压器向低压开关柜进线柜送电,低压开关柜所用电(主用)送电。凌晨5点,全线35KV(左线)400V成功实现



# 自2021年12月16日、23日光明站35KV、400V成功送电后,参见单位克服疫情影响、工作面交叉作业多、节后复工人员少等困难,多次召开电通推进会、协调会,组织系统专业分包单位研讨供电方案,优化工序、工法。最终顺利完成了35KV(左线)电通任务,提前一个月完成400V全线电通任务。

此次电通是继全线长轨通后的又一重要节点,送电成功后将为全线低压设备提供稳定充足的电源,发挥好“心脏”的功能

02

6号线支线
一条开往深圳、东莞边界的地铁线


6号线支线起自光明区6号线光明站,止于深莞边界,全长约6.13km,共设3站4区间。站点为:新明医院、中山大学、科学城东。

其中,光明站为6号线支线与6号线的换乘站🔃

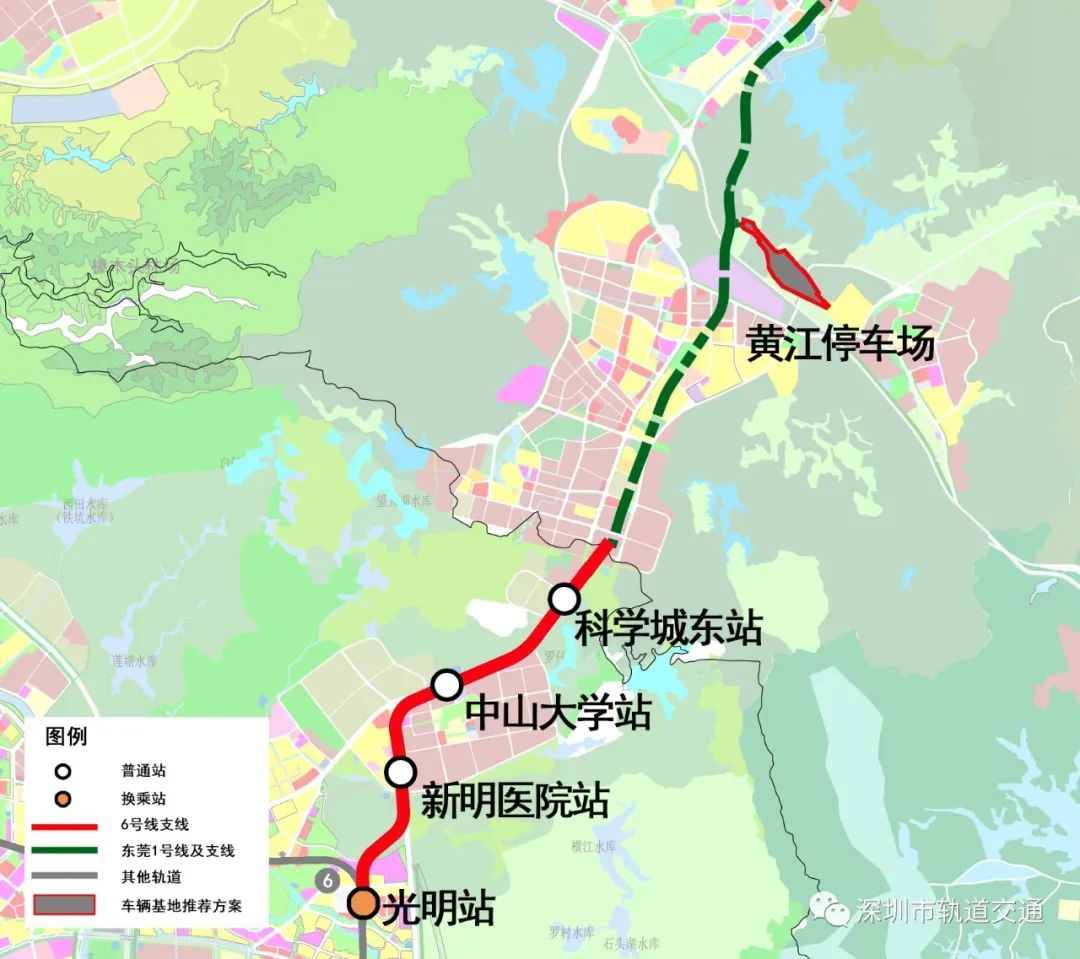

▲6号线支线线路示意图(站名以实际运营为准)

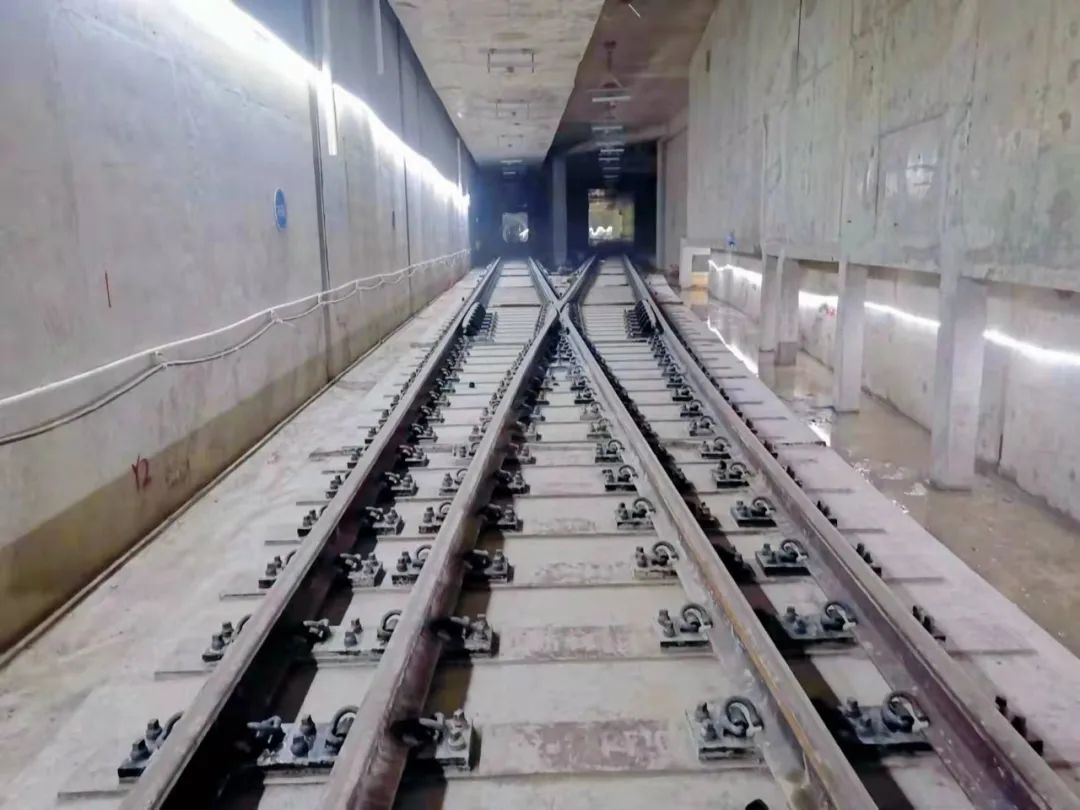

# 截至目前,全线车站及区间主体工程已全部完成,正在进行车站出入口、风井风亭和安装装修等工程施工。

下一步我们将全力推进——

冷滑、单机、系统调试、热滑

等调试及验收工作


全线预计今年底通车

届时,将提升光明区域交往便利度

并与多条地铁线、高铁线实现换乘

深莞两地居民的通行也将更便捷~
